dimanche 28 août 2011

Semaines 33 et 34-2011 : des congés et des avancées...

... dans le Fermacell, puisque :

- la buanderie est terminée

- le garde-corps est habillé



.. dans les peintures puisque :

- la chambre de Grande Choupette est terminée

- la première moitié du grenier est terminée

... dans les maçonneries et béton puisque le palier au deuxième étage est maçonné et bétonné

... dans quelques détails de finition puisque :

- les espaces entre poutrelles sont enduits et peints


- les dalles de verre ainsi que le garde-corps en verre sont en place





... dans les revêtements de sol puisque les 6 premières plaques de marmoléum sont en place

Et puis, grâce à l'aide de M. & P. ce week-end (merci à eux), nous avons également pu avancer...

... dans le nettoyage puisque les fenêtres et portes de l'espace jour ont été nettoyées de fond en comble.


... dans l'électricité puisque les prises et interrupteurs du bureau et salon sont branchés et que les lampes du salon sont fonctionnelles.

Les congés sont maintenant terminés. Il va falloir reprendre le travail "officiel" et continuer soirs et we...

Regarder le site retracer les semaines passées est souvent gratifiant. On voit le chemin parcouru... on réalise la folie de l'entreprise et la beauté du travail fini. Va falloir encore un peu tenir le rythme, mais on se sent peu à peu arriver.

Concrètement, encore de belles surfaces verticales à enduire, reboucher, peindre... et de belles surfaces horizontales à recacher et à insonoriser.

Deux entreprises doivent encore travailler pour nous. Notre fidèle menuisier (portes, placards, bureau et marches d'escaliers) et le verrier pour les reste des dalles et les joints entre celles posées.

Nous attendrions presque de pouvoir nettoyer de fond en comble le chantier ;-)

dimanche 17 avril 2011

Semaine 15-2011 : Couloir, peinture et carrelage salle de bain

- Les trois mezzanines des chambres sont maintenant fermacellisées.

- Papy C et Marc s’attèlent maintenant au couloir du dernier étage. Ils ont construit un échafaudage par dessus l'escalier. Ils peuvent donc travailler en sécurité et à plat. Ils lattent, guident les câbles électriques et la ventilation, remplissent de cellulose les plafonds (18 cm ! Le bruit devrait être limité...) et mettent du fermacell.


- Parrain C. a déjà recouvert un mur de la salle de bain de nos carrelages. Nous avons choisi des petits carrés blancs de 10 sur 10 cm. De temps à autre, nous avons choisi d'y glisser " aléatoirement" 4 plus petits de 5 sur 5 à la place d'un. Sobre mais permettant de la couleur et du changement "facile" dans la salle de bain.


- Côté partie jour, mise en peinture des surfaces enduites par Papy C. pendant plusieurs semaines. Une énoooorme surface à peindre en tentant d'éviter des raccords. Ama ...n'a plus de bras. C'est beau, c'est blanc et ça complète bien l'ensemble.

- Dans le couloir de la partie nuit, au premier étage, les luminaires sont installés.


On est un peu "frustrés" que la semaine de congé soit déjà terminée et qu'il reste encore beaucoup à faire... Tant pis...

jeudi 30 décembre 2010

2010 - Dernières semaines de l'année

Les congés de chacun ont permis de travailler encore plus au chantier...


Partie "jour" :

  • Pose des lampes de la cuisine. Nous sommes très contents du résultat. C'est un peu comme si le plafond lui-même s'éclairait par endroit. Concrètement, dans cette cuisine, nous devrions voir très correctement ce que l'on préparera à manger... A tester dans quelques mois !

  • Premières programmations de la domotique réussies. Ça fonctionne. On peut donc maintenant vous dire que l'installation a été conçue grâce aux excellents conseils de Marc Laguerre de chez Schmit Electricité/Cuisines Lhoas de Halanzy ! Il sera content que l'on cite enfin son nom...
  • Suite du rebouchages des interstices entres les plaques de fermacell pour le plafond du premier étage. Tout est prêt pour la pose de l'enduit généralisé pour les espaces près des fenêtres de toit et des 4 parties de plafond.Ce sera une des occupations de Papy C. quand Marc retournera au bureau début janvier.

  • Fin de la pose des plaques de Fermacell dans le grenier. Ce sont maintenant 90 m² de plaques de posées. Rebouchage des trous des vis en cours. Attente de l'enduit et de l'entre-plaques. Lorsque ce coin-là sera peint, nous y déposerons très rapidement des caisses qui nous encombrent dans notre maison actuelle. Il reste le mur contre les "techniques" qui ne peut pas être recouvert de plaques pour le moment puisqu'il reste encore des tuyaux et câbles... à faire passer.

  • Début de la pose et de l'isolation des conduits de ventilation. Une quarantaine de mètres...

  • Pose des lampes LED blancs dans la bibliothèque du menuisier afin d'éclairer les marches de l'escalier. Ça aussi, c'est très sympa.

Partie "nuit" :

  • Les câbles électriques (prises, lampes et interrupteurs) sont tirés de haut en bas sur deux des trois étages. Yapluka ajouter des prises et des interrupteurs. Un détail... ;-) Ca n'a l'air de rien, mais ils en ont fait, Papy C. et Marc, des aller-retours entre le sol et les étages.
  • L'escalier en métal est maintenant presque presque terminé ! Soudé, posé, agrippé mais pas peint entièrement :-(...L'entreprise est venue "un peu" chaque semaine (depuis des mois !), rarement les jours annoncés, rarement avec tout le matos prévu... mais nous l'avons, notre escalier, ses rampes et ses passerelles ! Il remplit très bien l'espace contre le mur en pierres. Nous sommes là aussi très contents du résultat. Ce qui reste à faire ? Les finitions et retouches de couleurs. Celui-ci au final devra être ENTIÈREMENT de la même couleur que les grosses poutres du séjour, ce gris foncé devant faire un lien entre les deux espaces. Ce qui est déjà fait est vraiment du beau travail.

  • La salle de bain contient maintenant la baignoire, l'évier, l'armoire et le wc. Yapluka les fixer, les raccorder...
  • Les parois des cloisons sont par endroits, remplies de ouate de cellulose (papier recyclé). La buanderie, les mezzanines dans les chambres et la salle de bain sont presque prêtes. Quand on voit la quantité "à encore placer" de papier qui nous attend dans le garage, y'a encore du boulot mais c'est gai de voir les pièces prendre forme. Rien n'a encore été mis au plafond...

Un bon début 2011 à tous !

dimanche 19 décembre 2010

Semaines 49 et 50-2010 : un peu de tout...

  • Papy C. a terminé de rembourrer les bords des fenêtres et les murs entre les fenêtres. Il est à 1890 kilos d'enduit ciment/chaux pour le rebouchage. Marc et lui ont passé plusieurs soirs à mettre parfaitement verticales ou horizontales les planches guidant le travail.Voici le résultat en photo :

  • Un peu de Fermacell dans le grenier (dans différentes travées)

  • Le menuisier a terminé de placer les portes de la " bibliothèque" (meuble parallèle à l'escalier et cachant celui-ci). Il est bôôôôô !

  • Fin du "plafond de la cuisine" (enduits, ponçage et peintures). Libération aussi de l'espace au sol dans la cuisine afin de laisser la place au menuisier. Merci à Marc pour tout le rangement... (nd Marc : et à Ama pour la peinture...)

  • Bouchage des trous de vis sur les nombreuses plaques de Fermacell déjà posées. Ça, c'est moi...
  • Découpage des premiers panneaux de cellulose pour les cloisons des chambres. C'est moi aussi...
  • Le ferronnier continue l'installation de l'escalier métallique,  fin prévue pour Noël.
  • début des travaux sanitaires dans la partie nuit par Parrain C., Merci à lui. Pose des premiers collecteurs, du bati-support du petit WC...
  • Livraison des gaines de la ventilation. Le compte est bon...
  • Début des équipements électriques (prises, interrupteurs et même lampes)

dimanche 7 novembre 2010

Semaine 44 - 2010 : Fermacell, toujours dans la partie jour.

- Continuation du "rebouchage" des trous des vis dans les plaques déjà placées et début de la pose de l'enduit sur le plafond de la cuisine (merci Papy C.)  Pour nous motiver, il faut savoir que au total... 22 000 (!!!) vis sont prévues pour l'ensemble du bâtiment. On travaille en chantant : " des p'tits trous, des p'tits trous, toujours des ..."

- Pose de plaques au salon et "approche" d'une des deux fenêtres de toit restantes. Le Fermacell, c'est quand même lourd et peu maniable...

- Encore un peu de peinture gris-noir sur les poutres des plafonds du rez. Il en reste maintenant 3 (sur une bonne quinzaine).

- Et surtout, nous sommes maintenant raccordés à l'électricité !!! On a bien cru que les ouvriers n'allaient pas vouloir trouer le trottoir, puisque leur feuille de route indiquait "terre meuble" à creuser et que le macadam n'est pas de la terre. Le tout a été fait avec un jour de retard... Encore une fois, nous sommes tombés sur des ouvriers très sympas et prêts à nous aider mais eux même ne sont pas aidés par une organisation et une communication foireuse entre leur société (Fabricom) et leur client (Ores/Interlux).

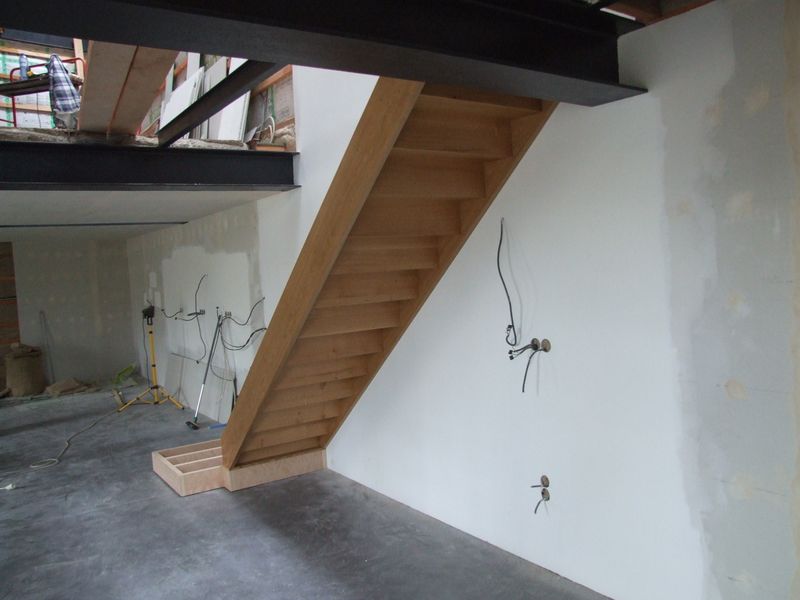

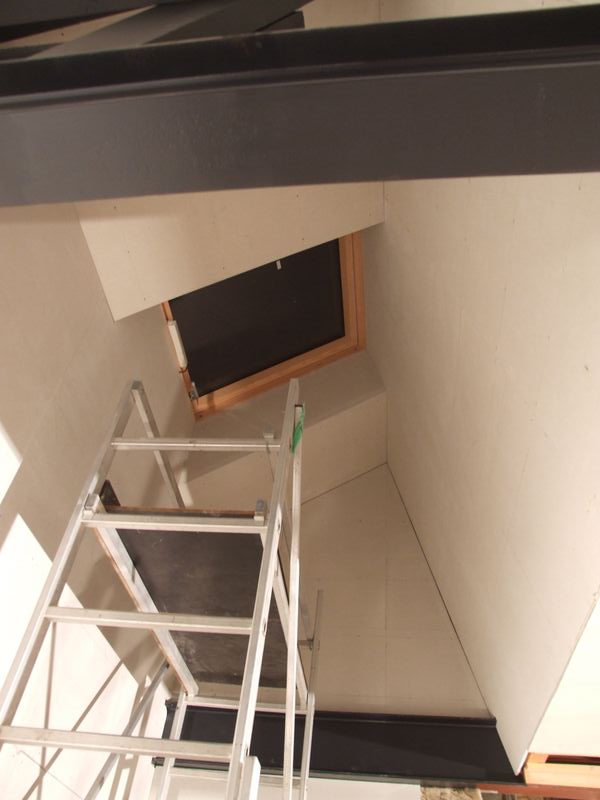

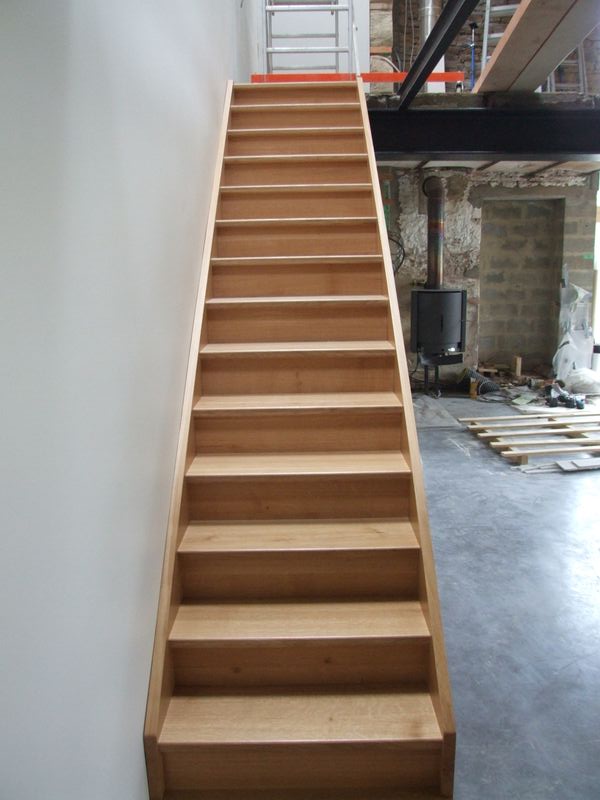

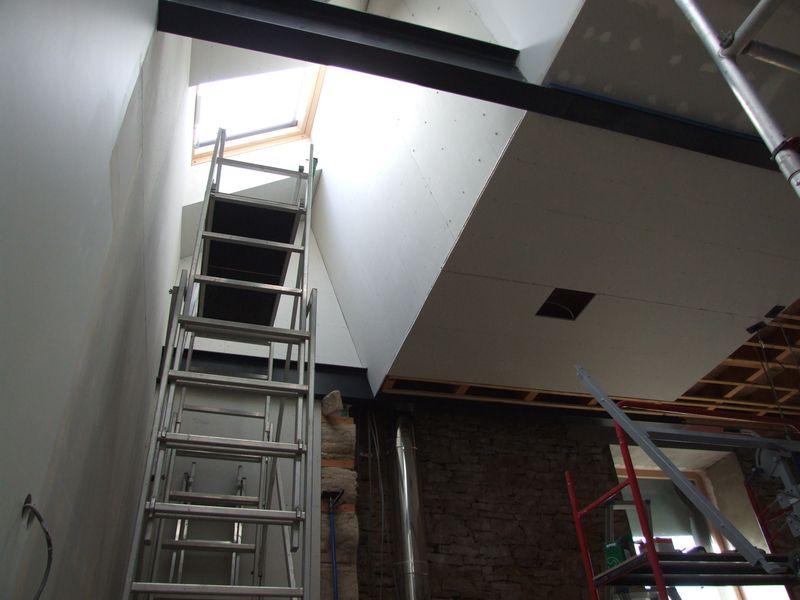

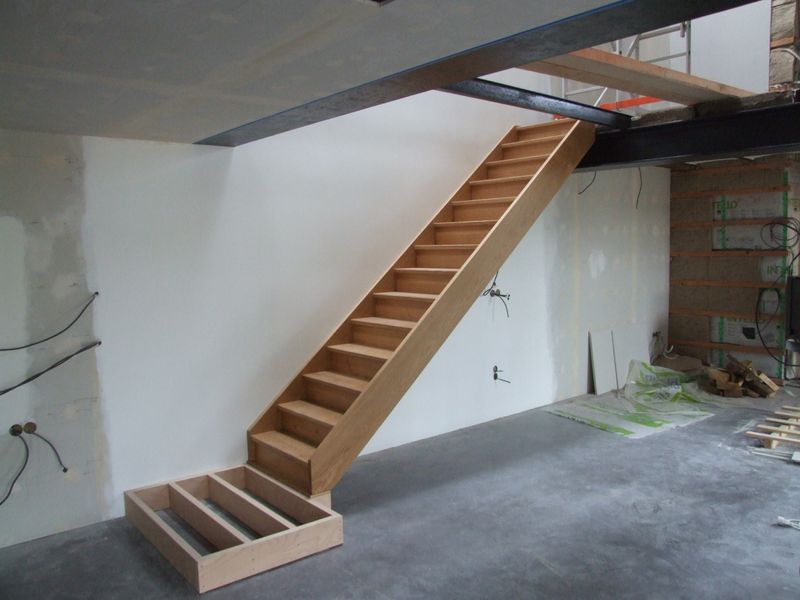

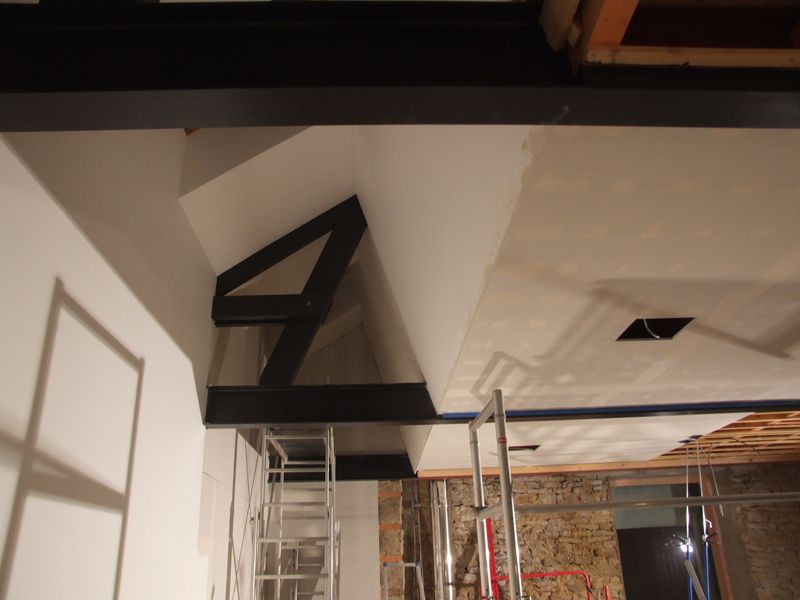

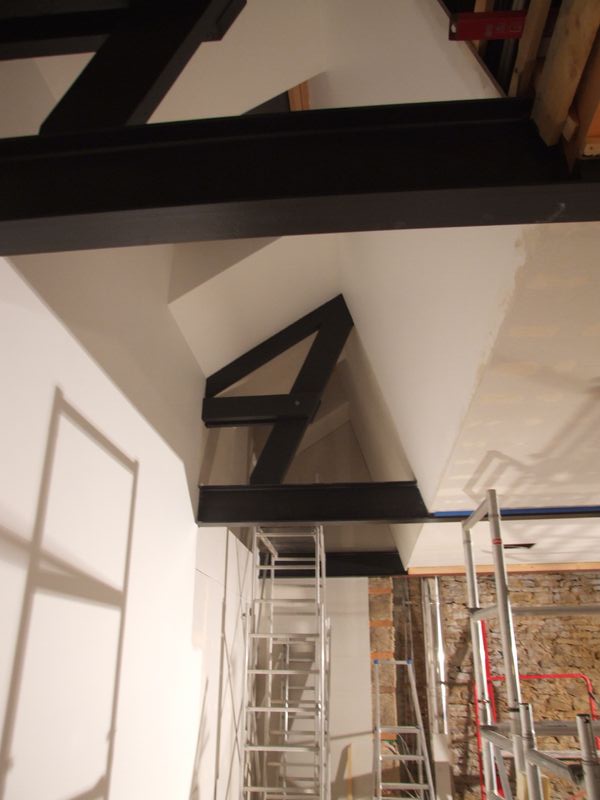

Quelques photos de la situation actuelle (voir aussi billet de la semaine précédente) :
